V14.20 (140701)

Verze_Aktualni_Verze_Novinky_V1420

OBSAH



Obecné funkce

Kalendář

Konstruktér

Kontrola rozpadu

Hromadný tisk dokumentace pro strom

Zohlednění zákazu použití

Technolog

Přejmenování alternativy postupu

Cena kooperace odkazem

Manažer zakázek

Plánování a vykazování práce

Plánované úkoly

Plánovací kalendář

Týdenní plán

Zaplánování úkolu

Přeplánování úkolů

Odvedené činnosti

Odvádění práce

Individuální pracovní doba pro pracovníka

Nabídky

Záložka Kalkulace

Položky nabídky

Náklady

Tok práce

Nastavení úkolu

Administrátor

Monitor

Uživatelé databáze

Zamčené objekty

Všichni uživatelé

Otevřené objekty



Obecné funkce



Kalendář



Do systému byl zapracován nový kalendář. Místo tlačítka OK, kdy se označené datum v rámečku přeneslo do příslušného datumového pole daného formuláře, přibyla nová tlačítka, která jsou funkční v záložce Výběr.



Rok – do datumového pole se přenese interval rok – první a poslední den příslušného roku oddělený znakem dvojtečka (tedy podle obrázku 1.1.2014:31.12.2014)

Měsíc – do datumového pole se přenese interval měsíc – první a poslední den příslušného měsíce oddělený znakem dvojtečka (tedy podle obrázku 1.6.2014:30.6.2014)

Týden – do datumového pole se přenese interval týden – první a poslední den příslušného týdne oddělený znakem dvojtečka (tedy podle obrázku 23.6.2014:29.6.2014)

Den - do datumového pole se přenese označené datum jako dříve (tedy podle obrázku datum 25. 6. 2014)






Konstruktér



Kontrola rozpadu



Kontrola neexistence alternativy postupu, použité ve variantní pozici v rámci kontroly rozpadu. Pokud se přejmenuje alternativa postupu, která je použitá v rámci specifikace varianty na určité pozici, kontrola hlásí chybu nebo varování 120.






Hromadný tisk dokumentace pro strom



Možnost hromadného tisku postupů a rozpisek pro označené položky stromu.






Zohlednění zákazu použití

Do sestav Strom, Podrobný strom byl graficky zohledněn atribut Zákaz použití – parametry se vypisují červeně.






Technolog



Přejmenování alternativy postupu



Dotaz a upozornění při přejmenování alternativy, pokud je původní alternativa použita na variantní pozici.






Cena kooperace odkazem

Odstraněna chyba zobrazení ceny kooperace ve sledu a výpisu operací, pokud je kooperace dána odkazem na katalog kooperací



Manažer zakázek



Plánování a vykazování práce

V rámci verze 13.40 byla zavedena možnost plánovat práci jednotlivým pracovníkům organizačních jednotek. Rovněž odvádění a vykazování práce pak probíhá vzhledem k plánu.



Pro plánování práce musí být nastaveny následující podmínky:



Každý pracovník, kterému bude plánována práce, musí spadat do jedné organizační jednotky

Musí být nastavena základní délka pracovního dne v hodinách

Musí být nastaven implicitní pracovní kalendář, případně pracovní kalendář pro organizační jednotku nebo individuální pracovní kalendář pro pracovníka

Musí být zapnuto použití individuálních pracovních plánů v nastavení systému (příznak 33 na hodnotu 1)






Dále doporučujeme zadávat identifikátor plánovaných úkolů (viz. dále) a případně nastavit automatické číslování pro produktivní a neproduktivní úkoly.



Plánované úkoly



Vzhledem k nové funkčnosti plánování práce byly do Plánovaných úkolů přidány nové atributy.






Plánované úkoly:



ID                identifikátor úkolu, možnost nastavit automatické číslování. Lze generovat jednu číselnou řadu nebo zvlášť vzhledem k typu úkolu

Typ                produktivní úkol (pro danou zakázku nebo projekt), neproduktivní úkol (např. dovolená nebo lékař)

Priorita        priorita úkolu

Stav                N – nový

         O – oprava

         P – zaplánován

         R – částečně odveden

         K – kompletně odveden

         H – uzavřen

         S – pozastaven

         X – storno

Úkol        název (popis) úkolu

Zahájení        plánované datum zahájení úkolu

Ukončení        plánované datum ukončení úkolu

PLN        plánovaná kapacita v měrných jednotkách

ZPL                zaplánovaná kapacita (součet zaplánované kapacity úkolu pro všechny pracovníky)

ODV                odvedená kapacita (součet již odvedené – vykázané kapacity všemi pracovníky)

Příznak        V – nadřazený úkol

         P – podúkol – znamená, že daný úkol má nadřazené úkoly



Ve skupině Objekt je uvedena reference na zakázku, poptávku, nabídku, projekt nebo partnera.

Dále byla doplněna organizační jednotka, pod kterou daný úkol spadá a referent, který má úkol na starosti.



Záložka podúkoly






Záložka Podúkoly obsahuje informace o rozčlenění úkolu na jednotlivé podúkoly.



ID – ID úkolu. Pokud je zadáno ID nadřazeného úkolu, převezme se a doplní se pořadové číslo podúkolu za znak /

Úkol – popis úkolu

PLN – plánovaná kapacita

MJ – měrná jednotka

ZPL – zaplánovaná kapacita (součet zaplánované kapacity úkolu pro všechny pracovníky)

ODV – odvedená kapacita (součet již odvedené – vykázané kapacity všemi pracovníky)

Dokument – dokument k typu činnosti (změna, odchylka, výkres)

Středisko – označení střediska

Položka – identifikátor položky

Název – název položky

Poznámka – poznámka



Pokud úkol obsahuje podúkoly, plánují a odvádí se podúkoly. Nadřazený úkol obsahuje v atributech PLN, ZPL a ODV údaje vysoučtované pro všechny podúkoly. Nadřazený úkol nelze zaplánovat ani k němu vykazovat práci.

Záložka nadřazené úkoly






Pokud je aktuálně načten podúkol, jsou v záložce Nadřazené úkoly vypsány údaje o nadřazeném úkolu.



Záložka OJ






Záložka OJ zobrazuje organizační jednotky, jejichž pracovníkům byl zaplánován příslušný úkol.



OJ – název organizační jednotky

Zahájení – termín zahájení úkolu

Ukončení – termín splnění úkolu

ZPL – celková zaplánovaná kapacita daného úkolu všem pracovníkům organizační jednotky

ODV – odvedená kapacita, součet již odvedené – vykázané kapacity všemi pracovníky OJ pro daný úkol



Záložka pracovníci






Záložka Pracovníci zobrazuje detailní přehled o zaplánování daného úkolu jednotlivým pracovníkům organizačních jednotek.



OJ – název organizační jednotky daného pracovníka

Pracovník – jméno pracovníka

Zahájení – termín skutečného zahájení úkolu pracovníkem

Ukončení – termín splnění úkolu pracovníkem

ZPL – plánovaná kapacita pro pracovníka

ODV – odvedená kapacita pracovníkem



Plánovací kalendář






Plánovací kalendář zobrazuje měsíční rozvrh plánovaných kapacit pro pracovníky dané organizační jednotky. Sváteční dny včetně sobot a nedělí se zobrazují v záhlaví červeně, aktuální den zeleně.

Pole Období slouží pro výběr měsíce, pole vedle pro zadání roku. Šipky image1846513544image1956426671jsou určeny pro přesun o jeden měsíc zpětně a dopředu, šipky u zadání roku snižují/zvyšují rok o 1. Pole OJ je určené k výběru organizační jednotky.



Pro každého pracovníka a pro každý den zadaného měsíce je v plánovacím kalendáři uvedena plánovaná [odvedená] kapacita v hodinách. V bublinové nápovědě je pak podrobněji vypsána identifikace úkolů a kapacit pro daný den a daného pracovníka.



Dvojklikem na konkrétní políčko v plánovacím kalendáři se zobrazí týdenní plán pro daného pracovníka a týden, který zahrnuje zvolené datum. Týdenní plán lze také vyvolat kliknutím na ikonu image825639536.

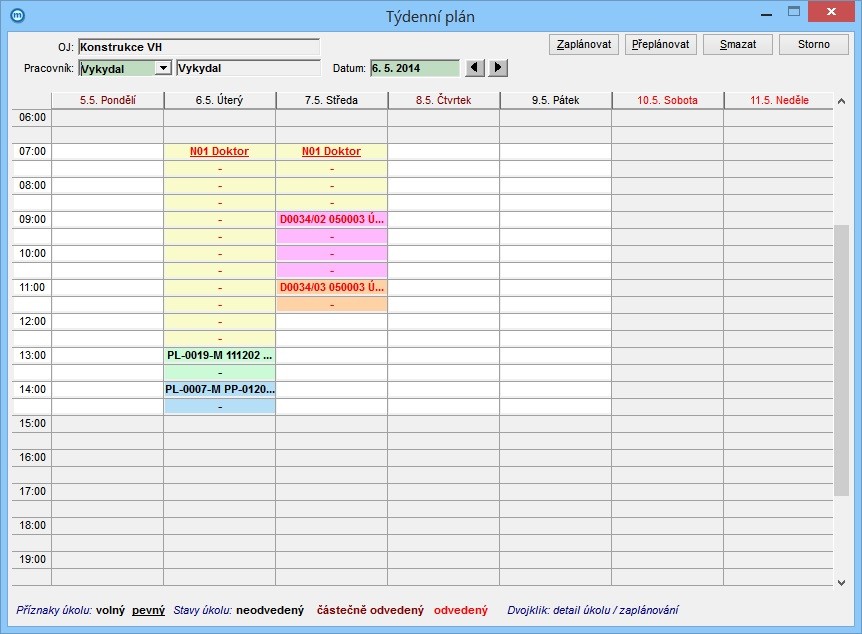

Týdenní plán



Funkce zobrazí týdenní plán pro konkrétního pracovníka, rozdělený po půlhodině, s možností listovat po jednotlivých týdnech, nebo vybrat jiný týden dle data nebo jiného pracovníka pro organizační jednotku.






Neodvedené úkoly se zobrazují černě, částečně odvedené hnědě a odvedené červeně. Pracovní doba se zobrazuje bílým podkladem. Pokud je úkol pevný (zde např. Doktor), zobrazí se podtrženým textem.



V bublinové nápovědě je pak podrobněji vypsána identifikace úkolů a kapacit pro daný den a daného pracovníka. Dvojklikem na daný úkol se zobrazí jeho detail.



V záhlaví týdenního plánu se vypisuje Název OJ, ID pracovníka, jméno pracovníka, datum. Do pole Pracovník lze vybrat libovolného pracovníka, do pole Datum lze z kalendáře vybrat datum. Pomocí šipekimage756339455 image841997565se lze ve výpisu týdenního plánu posouvat o týden dozadu nebo o týden dopředu.



Zaplánovat – po stisku tlačítka se zobrazí okno pro zadání parametrů pro zaplánování práce

Přeplánovat – po stisku tlačítka se zobrazí okno přeplánování úkolů

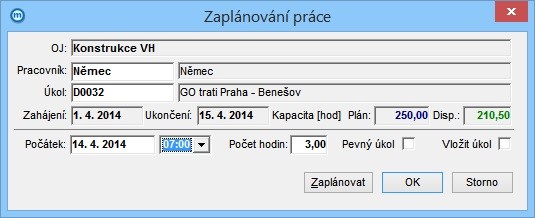

Zaplánování úkolu



Tlačítko Zaplánovat v týdenním plánu nebo tažením myší záznamu plánovaného úkolu a puštěním na konkrétním dni a hodině v týdenním plánu.



Dialog pro zaplánování úkolu pro pracovníka k danému datu.






OJ – název organizační jednotky přenesené z týdenního plánu

Pracovník  - zkrácené jméno pracovníka přenesené z týdenního plánu, lze změnit

Úkol – ID úkolu, který se má zaplánovat s možností výběru dle ID. Pamatuje se naposled zadaný úkol nebo úkol, na který se naposled kliklo myší v plánovaných úkolech.

Zahájení – plánovaný termín zahájení úkolu vybraného úkolu

Ukončení – plánovaný termín ukončení úkolu vybraného úkolu

Plán – plánovaná kapacita vybraného úkolu v hodinách

Disp. – disponibilní kapacita vybraného úkolu v hodinách, kterou je možné ještě zaplánovat.

Počátek – datum a hodina zahájení úkolu daným pracovníkem

Počet hodin – počet zaplánovaných hodin od zadaného počátku

Pevný úkol – příznak, zda se jedná o pevný úkol, jehož datum a čas neleze při přeplánování měnit (například Služební cesta, pracovní porada, lékař) nebo úkol volný, jehož datum a čas zahájení lze při přeplánování měnit.

Vložit úkol – umožňuje vložit úkol v případě, že daný den není nebo nepostačuje volná kapacita. Následně naplánované úkoly od daného data a času se posunou o počet hodin vkládaného úkolu a přeplánují dle algoritmu přeplánování (viz. Přeplánování úkolů)



Po stisknutí tlačítka Zaplánovat se provede zaplánování úkolu – viz stav na následujícím obrázku. Při zaplánování probíhají kontroly, zda je možné úkol zaplánovat pro daného pracovníka od zvoleného času a data. Pokud není volná kapacita nebo úkol bude naplánován nespojitě (přerušen jiným, již naplánovaným úkolem), zobrazí se dotaz, případně chybové hlášení.



Přeplánování úkolů



Tlačítko Přeplánovat v týdenním plánu



Funkce umožní přeplánovat úkoly od daného data a času do budoucna. Podmínkou je, že k žádnému z dotčených úkolů nesmí existovat odvádění práce.



Účelem je odstranění volných kapacit mezi úkoly a případné nespojitosti jednotlivých úkolů. Přeplánování se týká pouze volných úkolů, nikoliv úkolů pevných.



Systém projde všechny volné úkoly od daného data a času do budoucna, v případě, že nejsou spojité, sdruží jejich kapacitu a zobrazí je v pořadí odpovídajícím pořadí jejich prvního výskytu v plánu práce pro daného pracovníka.



Pokud úkol bude po přeplánování nespojitý (bude přerušen pevným úkolem), zobrazí se atribut Nespojitý jako zaškrtnutý.



Tažením myší lze změnit pořadí úkolů. Poté je možné stiskem Test zobrazit přepočtené údaje.



Volba Přeplánovat provede přeplánování úkolů dle zobrazených údajů.






Úkol - ID úkolu + název úkolu

Zahájení – plánované datu zahájení úkolu

Termín – plánovaný termín ukončení úkolu

Pr.zahájení – přeplánované datum zahájení úkolu v plánu pracovníka. Jestliže úkol začíná dříve než je naplánováno, zobrazí se hnědě.

Pr.ukončení – přeplánované datum ukončení úkolu v plánu pracovníka. Jestliže úkol končí později, než je naplánováno, zobrazí se červeně.

Kapacita[h] – plánovaná kapacita úkolu pro pracovníka

Nespojitý – nespojitý úkol (přerušen v plánu jiným, pevným úkolem)



Odvedené činnosti






Okno pro výběr a detail pro Odvedené činnosti bylo oproti verzi V11.30 upraveno tak, aby odpovídalo výše pospaným úpravám.



ID – identifikátor úkolu



Typ – typ úkolu (produktivní/neproduktivní)

Priorita – priorita úkolu

Stav – stav úkolu (H – uzavřen, K – kompletně odveden, N – nový, O – oprava, P – zaplánován, R – částečně odveden,  S- pozastaven, X – storno)

Klíč – klíč plánu evidence práce

Úkol – popis úkolu

Zahájení – plánovaný termín zahájení

Ukončení – plánovaný termín splnění

PLN – plánovaná kapacita [hod] + měrná jednotka (dny, hod, min, sec)

ZPL – zaplánovaná kapacita

ODV – skutečná odvedená kapacita

Příz.úkolu – příznak úkolu (P – podúkol, V – nadřazený úkol)



Odvádění práce



Dialog pro Odvádění práce zobrazí pro daného  pracovníka plánované úkoly, ke kterým ještě nebyla vykázána práce. Zpětně jsou zobrazeny všechny úkoly do minulosti, ke kterým nebyla práce vykázána. Lze zadat i počet dnů do budoucna do pole Dnů.

Implicitně jsou zobrazeny úkoly dle plánu. Pokud chce pracovník vykázat jinou činnost, než je plánovaná, lze použít volbu Volné úkoly.



Ve skupině Implicitní hodnoty lze zadat Činnost, Typ činnosti a případně Položku. Tyto hodnoty se pak automaticky vyplní k řádku plánu, ke kterému se vykazuje práce.






Odvedení práce se provede zaškrtnutím volby Odvést u řádku plánu. Poté lze ještě upravit vykázanou kapacitu, případně datum a čas vykázání práce.



Tlačítkem Odvést se provede zápis zadaných údajů do databáze.



Vyprázdnit vymaže řádky plánu práce, případně zadané výběrové kritérium.



Načíst načte řádky plánu práce, případně volné úkoly dle zadaného kritéria.






Volba Volné ve skupině Úkoly přepne dialog do výběru volných úkolů, které lze použít pro výkaz práce. Ve skupině Výběrové kritérium lze zadat parametry pro výběr volných úkolů.



Seznam vypsaných úkolů se automaticky načítá po stisku klávesy TAB nebo po kliknutí do jiného pole. Lze jej též načíst volbou Načíst.



Pro vykázání práce k volnému úkolu je potřeba zadat kapacitu v normohodinách a poté stisknout tlačítko Odvést.



Individuální pracovní doba pro pracovníka



Obdobně jako pro organizační jednotku, lze vytvořit individuální kalendář pracovní doby pro konkrétního pracovníka.



Volbou Vytvořit se vytvoří nový kalendář pracovní doby, který se překopíruje z pracovní doby organizační jednotky nebo z implicitní pracovní doby.






Nabídky



Záložka Kalkulace










Do Nabídek byla začleněna nová záložka Kalkulace.



Zde se pro konkrétní nabídku vypisují časy (TAC a TBC) a přehled jednotlivých nákladů.



Při implementaci s IS Dimenze odpovídá struktura vypsaných údajů kalkulačnímu vzorci, nebo vzorci zadanému v záhlaví nabídky.



Položky nabídky



Náklady



>> Ovládání > Zobrazit > Náklady






V tabulce se zobrazí časy a jednotlivé náklady pro aktuální položku nabídky, položky na nižších úrovních a jejich celkový součet.



Při implementaci s IS Dimenze odpovídá struktura vypsaných údajů kalkulačnímu vzorci, nebo vzorci zadanému v záhlaví nabídky.



Tok práce



Nastavení úkolu



Do pole Příznaky úkolu v definici scénáře nebo toku byla doplněna volba 10 – Nastavení úkolu, která určí, zda je úkol povinný, volitelný nebo je zakázáno jej použít.






Volba ovlivňuje zobrazení a nastavení zaškrtávacího boxu pro zahrnutí úkolu scénáře do nového toku.






Administrátor



Monitor



>> Správa > Monitor



Byly upraveny údaje, vypisované v jednotlivých záložkách monitoru.



Do výpisů bylo doplněno pole Licence Plus, které udává, jaké licence jsou alokovány verzí TPV2000Plus.



Pro podrobnější monitoring TPV2000Plus byl doplněn výpis objektů, otevřených pro přihlášené uživatele v TPV2000Plus



Uživatelé databáze






Čas přihlášení - čas přihlášení uživatele k databázi (pomocí aplikace TPV2000Plus)

Proces – číslo procesu

UID – ID uživatele

Stanice - název stanice, ze které byl proces vyvolán

Uživatel - jméno uživatele databáze (SQL login nebo  NT login ve formátu \doména\user)

Login - přihlašovací jméno uživatele

Databáze – jméno databáze na SQL serveru

Program - jméno spuštěného programu

Licence Plus – jméno odebrané licence (např. pro modul Výroba je označení VYR, pro modul Tok práce je označení WF, pro základní moduly TPV2000Plus je označení TPV)

Příkaz – název příkazu

Status – stav příkazu

Čas přihlášení  - čas přihlášení

Poslední činnost - čas poslední činnosti procesu

Transakce - číslo transakce daného procesu

Paměť - alokovaná paměť pro daný proces

Knihovna - název síťové knihovny pro daný proces

Blokováno – 0/1

Doména - doména uživatele

Domén. uživatel - doménové jméno uživatele



Zamčené objekty






Objekt - název zamčeného objektu TPV2000Plus (např. Rozpiska, Postup, Zakázka, ... )

Výkres - číslo výkresu zamčeného objektu

Alternativa - alternativa postupu zamčeného objektu

Název - název položky zamčeného objektu

Uživatel - uživatel, který má objekt vyhrazen pro aktualizaci



Všichni uživatelé






Proces - id procesu

UID - uživatelské id

Stanice - název stanice, ze které byl proces vyvolán

Uživatel - jméno uživatele databáze

Databáze - databáze procesu

Program - program nebo aplikace, pro kterou běží daný proces

Licence Plus - jméno odebrané licence modulem TPV2000Plus

Příkaz - SQL příkaz

Status - SQL status daného procesu

Čas přihlášení - čas přihlášení

Poslední činnost – čas poslední činnosti procesu

Transakce  - číslo transakce daného procesu

Paměť - alokovaná paměť pro daný proces

Knihovna - název síťové knihovny pro daný proces

Blokováno -  0/1

Doména – doména uživatele

Domén.uživatel – doménové jméno uživatele



Otevřené objekty






Proces - id procesu

Uid – uživatelské id

Uživatel – jméno uživatele databáze

Čas – čas otevření daného objektu

Modul – označení modulu TPV2000Plus (např. F = Tok práce, T = Rozpočet,V = Výroba, + = TPV)

Název modulu – název modulu TPV2000Plus s konkrétním otevřeným objektem

Objekt – označení otevřeného objektu

Název objektu – název otevřeného objektu




Další odkazy:



Vyhledávání, filtrování

Klávesové zkratky

Kontextové menu

Chybová hlášení



Technická podpora

Kontakty



Copyright © BB consult engineering s.r.o. 1998-2025.

All Rights Reserved.
