Úkoly scénáře
Menu_Objekt_Ukoly_Scenare
Definice úkolů scénáře
Každý scénář sestává z jednotlivých úkolů. Tím, že přiřadíme v hlavičce scénáře specifikaci, nabídnou se při aktualizaci úkolů scénáře pouze ty úkoly, které odpovídají dané specifikaci. Při definici úkolů
lze jednotlivé defaultní úkoly modifikovat.
Záložky
▪Úkol scénáře - zobrazení údajů ze Záhlaví scénáře a Záhlaví úkolu
▪Předchozí - zobrazení a editace předchozích úkolů (Akce, Úkol, Jednotka, Zapsal, Dne, Klíč)
Přidat - výběr dalších předcházejících úkolů
Smazat - smazání označeného předcházejícího úkolu
▪Následující - zobrazení a editace následujících úkolu (Akce, Úkol, Jednotka, Zapsal, Dne, Klíč)
Přidat - výběr dalších následujících úkolů
Smazat - smazání označeného následujícího úkolu
▪Vyjádření - zobrazení seznamu vyjádření k danému úkolu
▪Všechna - zobrazení seznamu vyjádření ke všem úkolům
▪Objekty - zobrazení seznamu objektů daného úkolu
▪Informace - zobrazuje informace, kterým dalším účastníkům mají být zaslány mailem informace v případě, že dojde ke změně stavu úkolu nebo případně celého toku, viz. kapitola Informace dalším
účastníkům
Dále je nutno definovat předcházející a následující úkol(y). Může to být jeden úkol v případě sériového zpracování, nebo více úkolu v případě paralelního zpracování. Úkol Start toku nemá žádný předcházející
úkol, úkol Ukončení a správa toku nemá žádný následující úkol.
Údaje
Záhlaví scénáře
Údaje ke čtení
▪Název - název scénáře
▪Specifikace - název specifikace
▪Jednotka - implicitní organizační jednotka
▪Priorita - implicitní priorita scénáře
▪Klíč - klíč scénáře (interní údaj databáze)
Záhlaví úkolu
Zadávané údaje
▪Akce - akce daného úkolu (výběr z drop down nápovědy), akce musí být nejprve k dané specifikaci zadány Specifikace toku práce (KASP), seznam akcí pro daný tok se vytvoří automaticky při
vygenerování nového toku.
▪Priorita - výběr z drop down nápovědy (hodnoty Nízká/Střední/Vysoká)
▪Jednotka - výběr z drop down nápovědy (seznam org.jednotek), org.jednotky musí být nejprve zadány Organizační jednotky (KAOJ), možno změnit původní org.jednotku scénáře na novou
▪Jméno - výběr z drop down nápovědy (seznam členů), defaulně se k úkolu přiřadí implicitní člen, členové musí být nejprve založeni Členové OJ (KACL), možno změnit implicitního člena org.jednotky
na jiného
▪Příznaky - viz.bod Příznaky úkolu scénáře
(Nápověda - Parametry úkolu)
Přiznaky se nastaví ve scénaři. U rozpracovaných toků je může měnit správce toku ve funkci Úkoly toku.
Příznaky úkolu scénáře
1. |
Právo zamítnout úkol |
- |
Nemá právo zamítnout úkol |
Z |
Má právo zamítnout úkol Pokud je nastaveno, uživatel může zamítnout úkol (Zamítnout) |
||
2. |
Aktualizace připojených objektů |
- |
Nemá právo aktualizace |
D |
Právo aktualizace připojených objektů Právo aktualizovat připojené objekty (Rozpiska, Postup, Změna) v záložce Objekty |
||
3. |
Poslat E-mail |
- |
Žádná zpráva E-mailem |
E |
Po zahájení úkolu obdrží E-mail Pokud je nastaveno, uživatel obdrží zprávu mailem, jakmile je úkol nastartován (musí fungovat funkce sendmail na úrovni SQL serveru) |
||
4. |
Schválení připojených objektů (N?/H/S) |
H |
Právo schválit připojené objekty Právo schválit připojené objekty nebo změnit jejich stav. (Má to význam pokud je k toku připojen objekt Změnový protokol. Pokud to má uživatel nastaveno, lze v rámci úkolu schválit změnu a workflow pokračuje po schválení úkolu dále. Jinak lze schválit změnu až když je schválen celý tok. Může být také nastaveno Změnit stav, pak lze v rámci úkolu změnit stav změny z fáze Návrh na fázi Realizace (standard, prototyp). |
N |
Připojené objekty nelze schválit v rozpracovaném toku |
||
S |
Právo změnit stav připojených objektů |
||
|
|
A |
Automatické schválení připojených dokumentů, automaticky se při schválení úkolu schválí připojené objekty typu Rozpiska do stavu H – hotovo nebo do stavu, uvedeném v příznaku č. 7. |
5. |
Převzetí úkolu jiným členem OJ |
- |
Úkol může delegovat aktuální člen OJ na jiného člena stejné OJ |
P |
Úkol může převzít libovolný člen ze stejné OJ |
||
6. |
Rozhodovací úkol |
- |
Po schválení běží všechny následné úkoly |
V |
Při schválení lze vybrat nebo zrušit následné úkoly |
||
7. |
Stav konstrukční rozpisky (pro příznak 4) |
C |
Zkontrolovaná |
D |
Dokončená |
||
H |
Hotová |
||
K |
Rozpracovaná |
||
8. |
Neobsazeno |
|
|
|
|||
9. |
Neobsazeno |
|
|
|
|||
10. |
Neobsazeno |
|
|
|
|||
11. |
Neobsazeno |
|
|
|
|||
12. |
Neobsazeno |
|
|
|
|||
13. |
Neobsazeno |
|
|
|
|||
14. |
Neobsazeno |
|
|
|
|||
15. |
Neobsazeno |
|
|
|
|||
16. |
Neobsazeno |
|
|
|
▪Úkol - popis úkolu (libovolně dlouhý - při delším textu se objeví vertikální posuvník)
▪Dny(24 hod.) - trvání úkolu ve dnech - pokud se zadá 0, úkol se přeskočí a automaticky se nastartují další úkoly
▪Hodiny - trvání úkolu v hodinách
▪Minuty - trvání úkolu v minutách
Údaje ke čtení
▪Klíč - klíč úkolu (interní údaj databáze)
▪Start - plánované datum startu
▪Konec - plánované datum konce
▪Zapsal - uživatel, který založil daný úkol
▪Dne - datum založení
▪Opravil - uživatel, který opravil daný úkol
▪Dne - datum opravy
Ovládání
▪Vložit
▪Kopie
▪Smazat
▪Načíst
▪Zastavit načítání
▪Počet záznamů
Příklad scénáře s paralelními úkoly:
Úkol |
Předcházející |
Následující |
Dny |
Start toku |
------ |
Vyjádření Konstrukce Vyjádření Technologie |
0 |
Vyjádření Konstrukce |
Start toku |
Vyjádření MTZ Vyjádření-Výroba |
2 |
Vyjádření Technologie |
Start toku |
Vyjádření MTZ Vyjádření-Výroba |
3 |
Vyjádření MTZ |
Vyjádření Konstrukce Vyjádření Technologie |
Vyjádření-Ceny |
1 |
Vyjádření-Výroba |
Vyjádření Konstrukce Vyjádření Technologie |
Vyjádření-Ceny |
2 |
Vyjádření-Ceny |
Vyjádření MTZ Vyjádření - Výroba |
Vyjádření-ŘJ |
1 |
Vyjádření-ŘJ |
Vyjádření-Ceny |
Ukončení a správa toku |
1 |
Ukončení a správa toku |
Vyjádření-ŘJ |
------ |
0 |
|
|
|
Celkem: 7 dnů |
Informace dalším účastníkům toku
Při tvorbě scénáře nebo při aktualizaci konkrétního toku je možné zadat, kterým dalším účastníkům mají být zaslány mailem informace v případě, že dojde ke změně stavu úkolu nebo případně celého toku.
Dalším účastníkem se rozumí libovolný člen některé z organizačních jednotek nebo externí účastník, reprezentovaný emailovou adresou. Je tak možné zadat kdo má dostat informace, že určitý člen OJ
přijal úkol nebo že schválil (odmítl, zamítl, vrátil) úkol. To se týká i například schválení nebo zamítnutí celého toku. Tuto informaci může dostat například ředitel, který není uveden jako člen v žádném úkolu
toku nebo pracovník implementátora, když probíhá například zavádění workflow, aby měl přehled jak konkrétní tok probíhá.
Zadání ve scénáři
Informace pro další účastníky lze zadat při aktualizaci úkolů scénáře v záložce Informace.
▪Jméno člen OJ, kterému pude poslán email (musí mít zadanou emailovou adresu)
▪Email obecná emailová adresa, pokud není uveden člen OJ, je možné zadat informaci na obecnou adresu
▪Poslat pokud není zaškrtnuto, nebere se v úvahu
▪Stav kroku pokud nastane uvedený stav úkolu (kroku) toku, pošle se email
▪Stav toku pokud nastane uvedený stav toku, pošle se email
▪Stav příjmu pokud je nastaveno Přijato, pošle se email v případě, že uživatel přijal úkol. Pokud je nastaveno nepřijato, musí být vyplněn čas po jehož
▪ uplynutí se pošle email v případě, že uživatel úkol nepřijal.
▪Dnů, hod., min.časový údaj po jehož uplynutí se pošle email v případě nepřijetí úkolu.
▪Poznámka poznámka

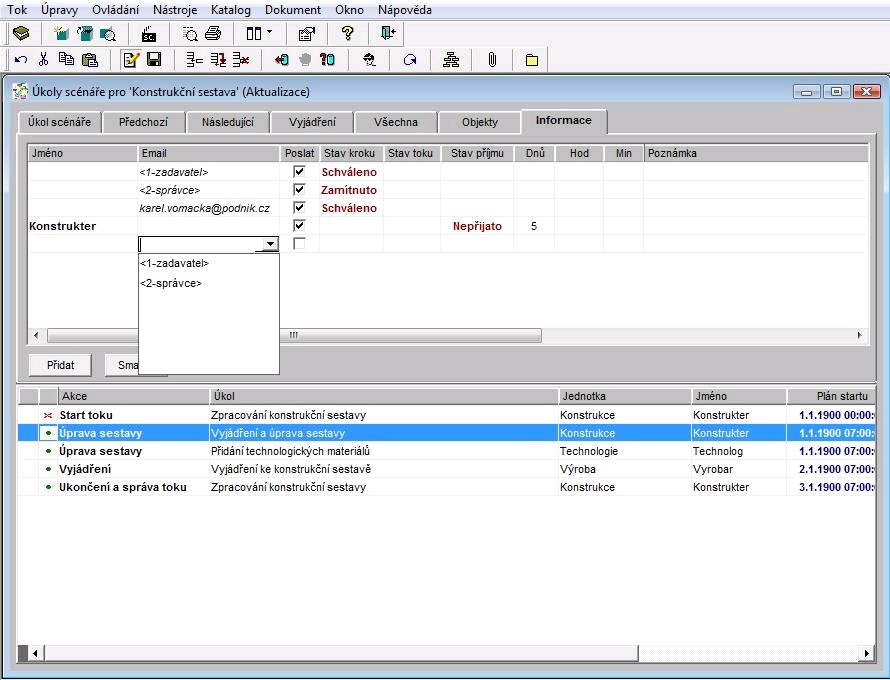

Pokud má být poslán někomu e-mail v případě že uživatel přijal úkol a poté co schválil úkol, stačí vyplnit jeden řádek viz. obrázek.
Poznámka: Pro zasílání informace o nepřijatých úkolech musí běžet na serveru proces volající proceduru up_BB_wf_akce_info_kroku.

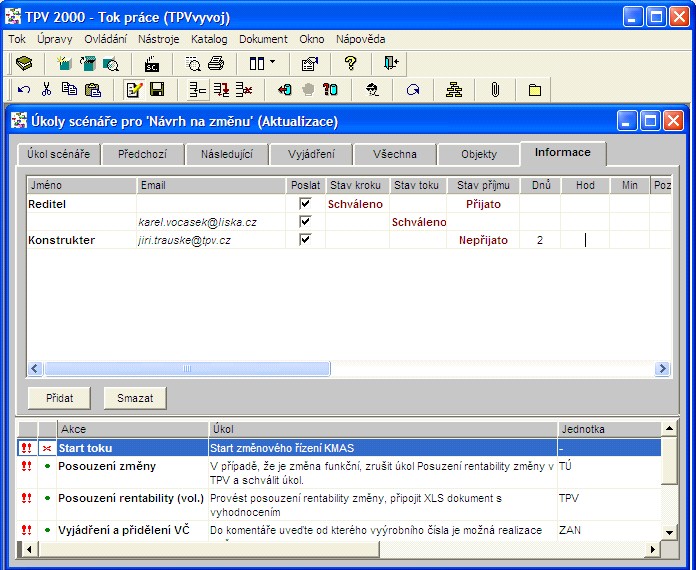

Aktualizace informací dalším účastníkům
Po vygenerování konkrétního toku ze scénáře jsou informace dalším účastníkům zkopírovány z úkolů scénáře k jednotlivým úkolům toku, kde je může správce toku aktualizovat, obdobně jako při zadávání
scénáře,
Doplnění možností v záložce Informace
Možnost předávat informace mailem v závislosti na stavu úkolu nebo toku byla doplněna o parametrické zadání Zadavatele a Správce toku. Uvedení uživatelé jsou známí až v době, kdy dojde ke tvorbě
toku ze scénáře, musí být tudíž zadání ve scénáři parametricky výběrem z drop down listboxu.
Poznámka: Parametrické zadání zadavatele nebo správce toku má význam pouze ve scénáři a nemá význam v konkrétním toku.
Platné a neplatné úkoly
Jednotlivé úkoly jsou nyní evidovány jak Platné a Neplatné.
Neplatné úkoly mají nulovou plánovanou délku a v průběhu schvalování jsou přeskočeny (schváleny automaticky).
Pokud je úkol neplatný, zobrazuje se u něj značka
Platný úkol má značku .

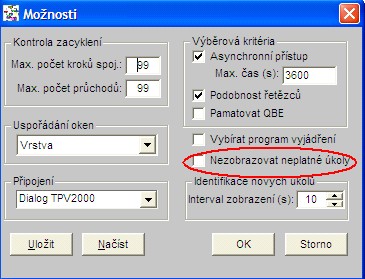

V Možnostech modulu lze nastavit, že neplatné úkoly nebudou zobrazovány ve výstupních sestavách v časových diagramech a vyjádření k toku. U uživatelských sestav je zobrazení platných a
neplatných úkolů závislé na implementaci.
